Pré réception CCMI : la visite qui prépare la réception

Construction CCMI

Pré réception CCMI : la visite qui prépare la réception

Quelques semaines avant la remise des clés de votre maison, la pré réception offre ce que la réception ne permettra plus : lister les défauts pendant que les entreprises sont mobilisées, exiger les corrections avant le jour J, et arriver à la signature en vérificateur plutôt qu’en découvreur. Cette visite d’avant réception se mène en méthode : la voici, adaptée au CCMI.

Plus de 65 experts certifiésAvis neutre et indépendantIntervention dans toute la France
L’essentiel

La visite de pré réception, proposée par les constructeurs sérieux ou obtenue à la demande, intervient maison quasi achevée : finitions en cours de bouclage, équipements posés, quelques semaines avant la réception contractuelle. Son enjeu dépasse le confort : la réception CCMI déclenche garanties, solde et transfert des risques, et tout ce qui arrive à ce rendez vous allégé en litiges se gagne à la pré réception, défauts corrigés dans le flux du chantier, calendrier confirmé ou honnêtement recalé, dossier technique réclamé. Cet article donne la méthode complète : obtenir et préparer la visite, dérouler le contrôle de la maison entière, extérieurs compris, consigner la liste et son calendrier, jauger l’achèvement réel, les réceptions prématurées se refusant, et articuler avec le jour J, réserves officielles et consignation du solde.

Statut

Pré réception et réception : préparer l’acte, pas le remplacer

La distinction structure tout : la réception est l’acte juridique du CCMI, procès verbal, réserves, point de départ des garanties, solde et consignation, la pré réception étant une visite préparatoire, d’usage ou de contrat, sans portée légale propre. Sa liste ne remplace aucune réserve : elle les évite, corrections obtenues avant, ou les prépare, historique daté à l’appui.

Sa valeur est tactique : entreprises encore sur site, plannings ouverts, constructeur motivé à livrer propre, et pour le maître d’ouvrage, la découverte de sa maison en avance, émotions comprises, le jour J gagnant en lucidité. Les réceptions sereines du CCMI se fabriquent là : une pré réception sérieuse vide la réception de ses litiges, et c’est exactement son but.

Obtenir

Obtenir la visite : demande, calendrier, conditions

Les contrats prévoient parfois la pré réception ; à défaut, elle se demande par écrit à l’annonce de l’achèvement approchant, les constructeurs sérieux l’accordant. Les conditions se négocient : maison réellement finie ou presque, les visites sur chantier brut n’étant que des points d’avancement, durée suffisante, deux heures pour une maison, et accès complet, extérieurs et combles compris.

Le calendrier s’articule : visite assez tôt pour que les corrections tiennent avant la réception, assez tard pour voir la maison réelle, deux à quatre semaines avant le jour J étant l’usage efficace. Le refus de toute visite préalable, rare, se note : il annonce la gestion du constructeur, et la réception s’abordera d’autant plus méthodiquement, assistance comprise.

Contrôle

Le contrôle complet : la maison entière, essais compris

Le parcours couvre tout : extérieurs, enduits, couverture aux jumelles, gouttières, menuiseries, terrasses et accès, regards et réseaux, pentes du terrain, intérieurs pièce par pièce, sols, murs, plafonds, menuiseries intérieures, et les essais, chaque point d’eau, évacuations, chaque prise, tableau, chauffage et eau chaude en fonctionnement, VMC bouche par bouche, combles visités, isolation, réseaux.

La conformité se pointe contrat en main : notice poste par poste, plans, les cotes des pièces sondées, options et travaux modificatifs, et les niveaux de finition s’évaluent aux règles de l’art, les tolérances existant, nos articles de réception détaillent. Tout s’écrit en marchant : localisation, défaut, photo numérotée, la liste se construisant sur place, mémoire exclue.

Expert inspectant une facade enduite neuve

Deux à quatre semaines avant les clés : la fenêtre où chaque défaut listé se corrige dans le flux du chantier.

Liste

La liste contradictoire : consigner, dater, suivre

Le livrable : une liste écrite contradictoire, établie avec le conducteur de travaux, datée, contresignée idéalement, calendrier de corrections en face, avant réception étant la réponse attendue, et le courriel de confirmation au constructeur dans la foulée, liste jointe, qui trace. Les formulations se calibrent comme des réserves : localisées, factuelles, photographiées.

Le suivi occupe les semaines suivantes : relances du calendrier, contre visite des points lourds si l’accès s’offre, et l’arrivée au jour J liste en main, chaque point vérifié corrigé, les retardataires passant en réserves officielles avec leur historique, signalé le, non corrigé. Cette mécanique transforme la réception : un procès verbal court sur une maison corrigée, l’objectif même de la manœuvre.

Achèvement

Jauger l’achèvement : refuser les réceptions prématurées

La pré réception jauge aussi l’atterrissage : maison réellement achevable pour la date, ou chantier en retard masqué, les réceptions prématurées se refusant, l’ouvrage inachevé ne se réceptionne pas, équipements essentiels manquants, eau, électricité, chauffage, clos couvert incomplet. Le constat honnête se pose à la pré réception : date confirmée, ou recalage demandé par écrit, pénalités de retard du contrat s’appliquant le cas échéant.

Les pressions de calendrier se gèrent : déménagements et prêts ne justifient jamais de réceptionner l’inachevé, les clés d’une maison sans chauffage coûtant plus cher que des semaines d’attente. La pré réception offre ce diagnostic à froid : l’état réel, la liste, le calendrier crédible, et la décision du jour J s’y prépare, réception, réception avec réserves consistantes, ou report motivé.

Dossier

Réclamer le dossier : documents de la maison

La visite réclame aussi les papiers : plans définitifs, notices des équipements, chauffage, VMC, références et teintes des finitions, attestations réglementaires en préparation, test d’étanchéité à l’air, et le calendrier des documents de réception, certificat de conformité du constructeur, les assurances déjà au dossier, garant, décennale, votre DO.

Ces demandes anticipent l’après : la maison se vit et s’entretient avec ses notices, les garanties s’exercent avec ses références, et les documents réclamés à la pré réception arrivent au jour J, quand les demandes tardives traînent des mois. Le classeur de la maison s’ouvre là : il servira dix ans, nos articles des garanties le remplissent.

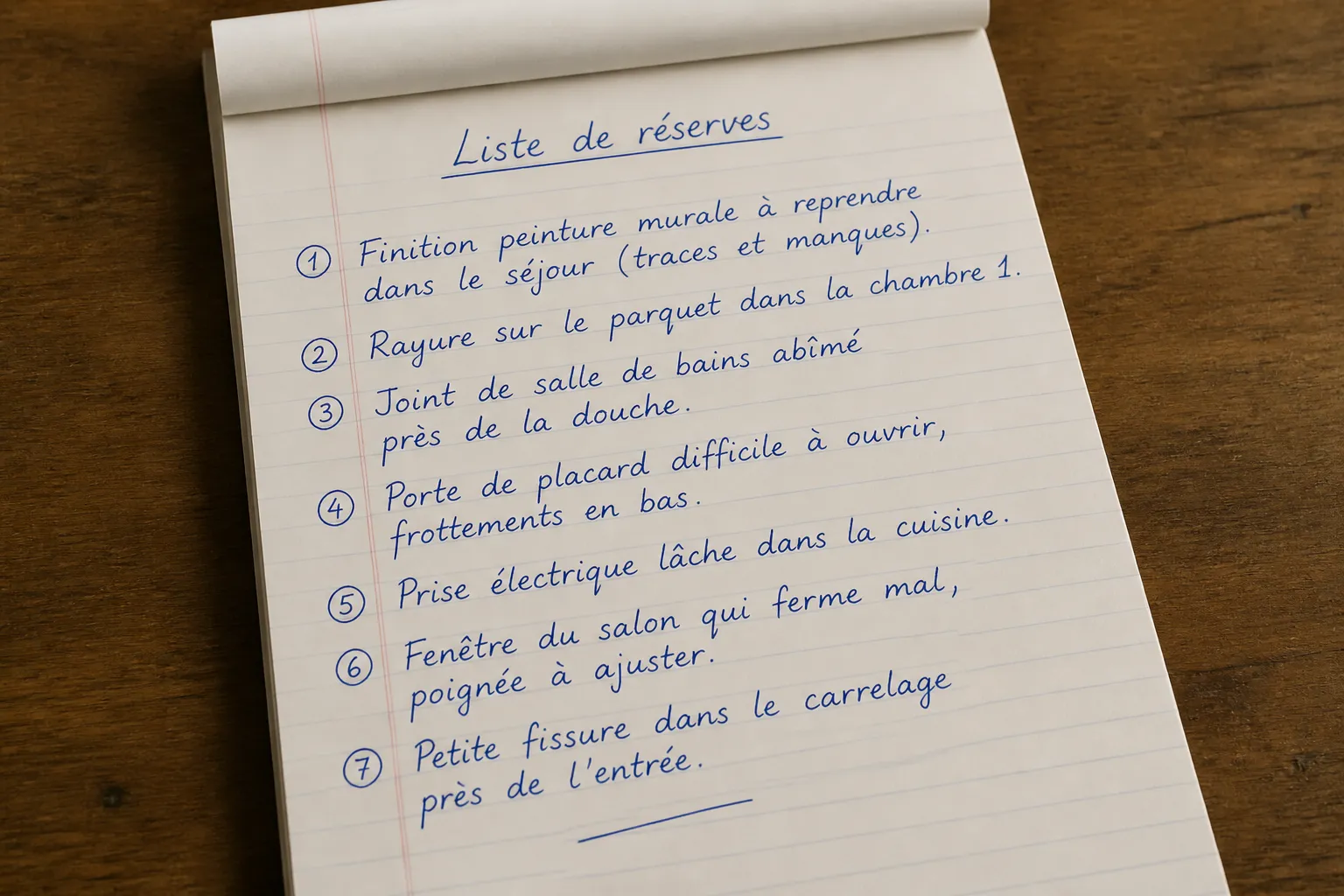

Liste de reserves manuscrite sur un bloc

Maison inachevée, réception refusée : la pré réception donne le diagnostic à froid qui évite les clés subies.

Assistance

Avec ou sans expert : l’assistance au bon moment

L’expert à la pré réception maximise la fenêtre : relevé exhaustif aux règles de l’art, essais outillés, VMC mesurée, niveaux, liste calibrée que le constructeur traite sérieusement, et le diagnostic d’achèvement, date tenable ou non, qui évite les réceptions subies. Son rapport prépare le jour J : réserves pré rédigées pour les points douteux, hiérarchie des sujets.

Le tandem des deux visites, pré réception et réception assistées, offre la couverture complète pour un coût marginal au regard du contrat : les maîtres d’ouvrage qui le choisissent signent des procès verbaux courts et des consignations rares. Seul, le maître d’ouvrage suit la méthode : systématique, écrit, calendrier, et nos check lists de réception en soutien.

Jour J

Articuler avec la réception : capitaliser

Au jour J, la pré réception rend ses fruits : liste vérifiée point par point, corrections actées, retardataires en réserves avec historique, et le contrôle complet se refait, les dernières semaines créant leurs défauts, nettoyages, raccords, la méthode officielle s’appliquant pleinement, procès verbal exhaustif, réserves précises, solde des 5 pour cent consigné à hauteur, délai de huit jours des maîtres d’ouvrage non assistés en filet.

Les suites s’enchaînent préparées : levées calendées sur le procès verbal, garanties ouvertes, parfait achèvement notamment, dossier documentaire complet. La boucle du CCMI se referme comme elle s’était ouverte, au contrat : par la méthode et les écrits, la maison bien réceptionnée héritant de tout ce qui l’a précédée, pré réception comprise.

Synthèse

Retenir l’essentiel

La pré réception est la répétition générale qui change la première : visite obtenue et préparée, contrôle complet essais compris, liste contradictoire datée avec calendrier, suivi des corrections, diagnostic d’achèvement honnête, les réceptions prématurées se refusant, et documents réclamés d’avance. Le jour J capitalise : vérifications, réserves historisées, consignation à bon escient.

Deux heures de méthode à quelques semaines des clés : le meilleur investissement de la fin de chantier, assistance experte en option rentable. La maison se joue aux rendez vous : celui ci prépare tous les autres, et il ne coûte que d’y penser à temps. Les constructeurs sérieux l’accordent volontiers : c’est d’ailleurs un de leurs signes.

Pour aller plus loin

Articles et expertises liés

Nos prestations et nos guides sur le même sujet.

Questions fréquentes

Questions fréquentes

La pré réception est elle prévue par la loi CCMI ?

Non : c’est un usage de qualité, parfois contractualisé. La loi organise la réception, acte aux effets majeurs, garanties, solde, huit jours des non assistés. La pré réception prépare cet acte : elle se demande par écrit, les constructeurs sérieux l’accordant, et son absence rend la réception assistée d’autant plus précieuse.

Que faire si le constructeur refuse toute visite avant la réception ?

Prendre acte par écrit et préparer le jour J en conséquence : réception assistée d’un expert, durée exigée, méthode complète, réserves exhaustives et consignation à hauteur. Le refus, rare, renseigne : la qualité se montre volontiers. Vos droits du jour J demeurent entiers : ils s’exerceront simplement sans répétition générale.

Ma liste de pré réception vaut elle procès verbal ?

Non : seul le procès verbal de réception porte réserves, garanties et consignation. La liste prépare : corrections avant le jour J, et historique daté pour les retardataires, qui muscle les réserves officielles. D’où sa forme soignée, écrite, contradictoire, confirmée par courriel : sans portée légale, elle a tout le poids pratique.

La maison ne sera manifestement pas finie à la date prévue : que faire ?

L’écrire : constat de pré réception, demande de recalage motivée, et le contrat s’applique, délais, pénalités de retard le cas échéant. Ne jamais réceptionner l’inachevé sous pression de calendrier : l’ouvrage se reçoit achevé, équipements essentiels en fonction. Le report documenté protège ; les clés prématurées se paient des mois.

Que vérifier en priorité si la visite est courte ?

La hiérarchie des conséquences : essais des équipements, chauffage, eau, électricité, VMC, clos couvert, couverture, menuiseries, étanchéités visibles, conformité aux points majeurs de la notice, et les cotes des pièces. Les finitions se listent ensuite. Mais la durée se négocie : une maison mérite ses deux heures, et l’écrire d’avance l’obtient.

L’expert en pré réception puis en réception : n’est ce pas redondant ?

C’est complémentaire : la pré réception corrige dans le flux et jauge l’achèvement, la réception acte, réserves et consignation. Le tandem produit des procès verbaux courts sur des maisons corrigées, au coût marginal rapporté au contrat. Beaucoup choisissent au moins la réception assistée ; les deux font la couverture complète.

Besoin d’un avis d’expert ?

Décrivez nous votre situation : devis en ligne, ou conseil au 0 805 69 09 69 (appel gratuit), du lundi au vendredi de 9h à 19h.

Sources

  • Code de la construction, réception CCMI et consignation du solde
  • Pratique des visites préparatoires en construction de maisons
  • Règles de l’art et tolérances des ouvrages finis


Nos expertises
Expertise fissures Expertise humidité Bilan avant achat Vices cachés Assistance VEFA Assistance CCMI Réception de travaux Nantes et Loire-Atlantique, par secteur Nos tarifs A propos Blog Contact Faire un devis automatique
