Construire sur un terrain humide : drainage et précautions

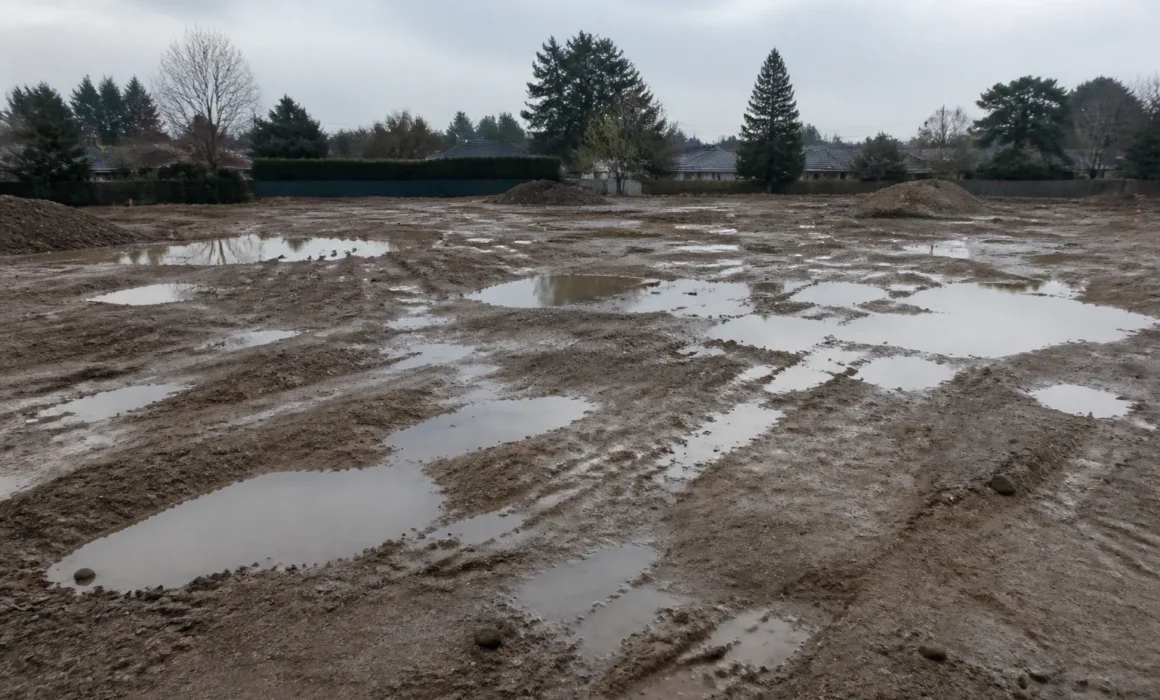

Le terrain restait abordable, et pour cause : l’eau y séjourne. Construire sur une parcelle humide se fait, et se fait bien, à condition de traiter l’eau en poste majeur du projet : drainages conçus, plateformes gérées, soubassements adaptés, exutoires réels. Voici la méthode complète, du diagnostic d’avant achat aux détails d’exécution qui font les maisons sèches sur terrains mouillés.
Construction CCMI
Fonds de vallons, prairies basses, parcelles aux fossés pleins six mois l’an : la Loire-Atlantique ne manque pas de terrains où l’eau habite avant vous. Le réflexe binaire, fuir ou foncer, fait les deux erreurs classiques : renoncer à des parcelles gérables, ou bâtir comme en terrain sec et collectionner les pathologies, vides sanitaires noyés, terrasses qui flottent, jardins impraticables. Entre les deux, l’ingénierie de l’eau : comprendre d’où elle vient, nappe, ruissellements, rétention du sol, vérifier ce que les règlements permettent, zones humides protégées en tête, concevoir la plateforme et les drainages avec exutoires, choisir le soubassement qui s’en affranchit, et exécuter aux règles, les drains se photographiant posés. Cet article déroule cette méthode, de la visite du terrain détrempé au premier hiver de la maison sèche.
Les zones humides au sens réglementaire sont protégées : tout projet sur terrain mouillé commence par la vérification des inventaires et zonages locaux.
D’où vient l’eau : le diagnostic avant l’achat
Les eaux de parcelle ont trois origines, cumulables : la nappe, affleurante ou saisonnière, les piézomètres et puits voisins renseignant, les apports, ruissellements du bassin amont, fossés qui traversent ou bordent, et la rétention, sols fins qui gardent les pluies, flaques persistantes. Chaque origine appelle ses réponses : on draine des apports, on compose avec une nappe, on améliore une rétention.
Le diagnostic d’avant achat observe et questionne : visite d’hiver impérative, le terrain d’août mentant, végétation hygrophile, joncs, saules, fossés et leur vie, voisinage interrogé, caves et jardins des maisons proches, et l’étude de sol complétée d’eau, niveaux relevés, perméabilités. Le terrain humide s’achète connu : son prix intègre alors ses travaux, et le projet part documenté.
Ce que l’eau réglemente : zones humides et autorisations
L’eau emporte ses règles : zones humides inventoriées et protégées, remblais et affouillements encadrés ou interdits, les inventaires communaux et les services compétents se consultant avant tout projet, loi sur l’eau pour les travaux significatifs, fossés et cours d’eau au statut vérifié, l’écoulement ne se barrant pas, et les PLU qui zonent l’inondable et l’humide.
La vérification précède la promesse : certificat d’urbanisme, inventaires, et les conditions suspensives calées en conséquence. Construire en zone humide réglementaire relève de l’exception motivée, compensations à l’appui : le terrain mouillé ordinaire, lui, se gère, mais la frontière se vérifie aux documents, jamais à l’œil. Les projets qui l’ignorent s’arrêtent en infraction : l’eau a ses gendarmes, et ils passent.
Concevoir la plateforme : niveaux, remblais, exutoires
Le projet s’organise par les niveaux : plancher calé au dessus des eaux de référence, revanche confortable, les cotes des PPRI s’imposant en zone réglementée, plateforme modelée pour fuir la maison, pentes franches, et les remblais raisonnés, autorisés là où ils le sont, compactés aux règles, jamais le marécage rechargé à l’aveugle qui tasse des années.
L’exutoire commande tout : les eaux collectées doivent aller quelque part, fossé récepteur au statut vérifié, réseau pluvial, les drains sans exutoire ne drainant rien, et les solutions de rétention s’ajoutant selon les règles locales, l’imperméabilisation se compensant. La plateforme humide se conçoit en petit hydraulicien : le plan des eaux, apports, collectes, rejets, se dessine avant celui de la maison.

La visite d’hiver dit la vérité du terrain : joncs, fossés pleins, flaques persistantes, le régime se lit en saison.
Drainer dans les règles : l’ouvrage complet
Le drainage performant est un système : drains périphériques en pied de fondations, pentes régulières, lits et enrobages filtrants adaptés au sol, les drains colmatés au premier hiver se posant mal, regards de visite aux changements de direction, le réseau s’inspectant et se curant, et l’exutoire franc, gravitaire de préférence, pompe de relevage assumée sinon, entretien compris.
Les compléments s’ajoutent au besoin : tranchées drainantes interceptant les apports amont, drainage sous dallage des cas sévères, et la gestion des eaux de toiture séparée, infiltrée ou rejetée selon les règles, jamais dans les drains de fondations. L’exécution se contrôle posée : pentes vérifiées, photos datées avant remblaiement, notre discipline du suivi s’appliquant au poste le plus enterré du projet.
Le soubassement du terrain humide : s’affranchir
Sur terrain mouillé, le soubassement s’élève : vide sanitaire largement préféré, plancher porté au dessus des humidités, ventilation à l’appui, notre comparatif détaille, les terre pleins s’y risquant peu, et les sous sols se proscrivant d’eux mêmes, les caves des terrains humides devenant des piscines à entretenir.
Les détails suivent : soubassements étanchés, arases efficaces, la coupure capillaire soignée, traversées de réseaux étanchées, et les niveaux extérieurs tenus, terrasses et accès sous le niveau du plancher, l’eau ne remontant pas les seuils. La maison du terrain humide vit perchée sur son dispositif : quelques dizaines de centimètres bien conçus faisant toute la différence des hivers.
Jardins et abords : vivre avec l’eau dehors
Le terrain reste humide autour de la maison protégée : les abords se conçoivent, allées et stationnements praticables, matériaux et formes drainantes, terrasses fondées hors gel et hors boue, plots et longrines selon les cas, et le jardin composé avec son régime, essences d’humide, zones acceptées mouillées l’hiver, fossés entretenus en ouvrages vivants.
Les erreurs d’abords se paient en usage : terrasses posées qui basculent, pelouses éponges, accès impraticables de novembre à mars. Le paysagiste du mouillé existe, les solutions aussi : noues plantées, platelages, jardins de pluie, l’eau devenant composante assumée. La parcelle humide bien traitée offre ses contreparties : végétation luxuriante, terrains vivants, et des maisons au sec qui regardent l’eau travailler dehors.

Un drain sans exutoire ne draine rien : le plan des eaux, collectes et rejets, se dessine avant celui de la maison.
Les pathologies du mouillé mal traité : les connaître pour les éviter
Le florilège des terrains humides bâtis à la légère : vides sanitaires noyés faute d’exutoire, dallages humides remontant par les coupures absentes, drains morts colmatés ou sans pente, terrasses et annexes qui tassent dans les remblais détrempés, et les jardins stagnants qui renvoient l’eau aux façades.
Chaque pathologie remonte à un poste économisé : l’étude d’eau, l’exutoire, la photo du drain posé. Les reprises coûtent le multiple de la prévention, terrassements à rouvrir, et les responsabilités se démêlent aux dossiers, études, exécution, notre logique des garanties s’appliquant. Le terrain humide ne pardonne pas l’improvisation : il récompense, en revanche, remarquablement la méthode.
Le chantier en terrain humide : saisons et contrôles
Le chantier mouillé s’organise : terrassements en saison porteuse, les engins détruisant les sols détrempés, fouilles gérées, pompages provisoires au besoin, blindages des sols instables, et les stocks de matériaux hors d’eau. Le calendrier intègre l’eau : les plannings d’hiver glissent sur les parcelles basses, et mieux vaut l’assumer au contrat.
Les contrôles redoublent aux postes d’eau : drains posés photographiés, pentes et exutoires vérifiés, coupures et étanchéités de soubassements avant remblais, et la plateforme réceptionnée modelée, pentes conformes. Le maître d’ouvrage du terrain humide a sa check list enterrée : tout ce qui gère l’eau disparaît sous terre, et ne se vérifie qu’ouvert, notre règle des photos datées valant ici doublement.
Retenir l’essentiel
Construire sur terrain humide se méthodise : diagnostic d’eau avant l’achat, visite d’hiver, origines identifiées, règlements vérifiés, zones humides protégées en frontière dure, plateforme conçue par les niveaux et les exutoires, drainages en système complet, regards et entretien compris, soubassement affranchi, vide sanitaire en tête, sous sols proscrits, abords composés avec le régime, et chantier contrôlé aux postes enterrés, photos datées.
L’eau gérée cesse d’être un défaut : des quartiers entiers du département vivent au sec sur des terres à joncs, dispositifs entretenus à l’appui. L’expert accompagne de la visite du terrain aux contrôles d’exécution : sur le mouillé, chaque poste anticipé s’achète une fois, chaque poste négligé se paie en reprises. La maison sèche sur terrain humide n’est pas une chance : c’est un dossier bien tenu.
Articles et expertises liés
Nos prestations et nos guides sur le même sujet.
Questions fréquentes
Comment savoir si une parcelle est en zone humide protégée ?
Aux documents : inventaires des zones humides, PLU et ses annexes, et les services compétents consultés en cas de doute, la définition réglementaire, végétation, sols, ne se jugeant pas à l’œil. La vérification précède toute promesse : construire en zone humide protégée relève de l’exception, et les infractions se démolissent.
Un terrain qui flaque l’hiver est il constructible ?
Dans bien des cas oui, hors protections réglementaires : l’eau se diagnostique, nappe, apports, rétention, et se gère, plateforme, drainages avec exutoires, soubassement adapté. Le prix du terrain doit intégrer ces travaux, chiffrés avant l’offre. Le refus par principe prive de parcelles gérables ; l’achat aveugle paie des reprises : le diagnostic arbitre.
Le drainage périphérique est il obligatoire ?
Il n’est pas systématique : il répond aux apports et aux sols qui retiennent, l’étude et la conception le décidant, et il n’a de sens qu’avec exutoire réel et regards d’entretien. Sur nappe affleurante, il ne rabat pas la nappe : c’est le soubassement qui s’élève. Chaque dispositif traite son eau : le diagnostic des origines commande.
Puis je remblayer mon terrain humide pour le surélever ?
Dans les limites des règlements : zones humides et inondables encadrent ou interdisent, les autorisations se vérifiant, et techniquement, les remblais se conçoivent, matériaux, compactage, les marécages rechargés tassant des années. La surélévation du projet passe d’abord par les niveaux de plancher et le soubassement : on élève la maison plus que le terrain.
Vide sanitaire inondé l’hiver : est-ce normal ?
De l’eau temporaire dans un vide sanitaire de terrain humide peut faire partie du régime assumé, ventilation et revanche du plancher à l’appui, l’eau permanente ou montante signalant, elle, un défaut, exutoire, conception. La frontière se juge au projet : ce qui fut conçu pour, documents en main, et ce qui dysfonctionne. L’expertise départage, et les garanties suivent.
Quels contrôles d’expert sur un chantier en terrain humide ?
Les postes enterrés aux fenêtres uniques : drains posés, pentes, exutoires avant remblaiement, coupures et étanchéités de soubassements, plateforme aux niveaux. Plus l’amont, lecture du projet d’eau, et l’aval, réception avec visite du vide sanitaire. L’eau se gère dans ce qui disparaît : les photos datées de ces journées valent le dispositif.
Besoin d’un avis d’expert ?
Décrivez nous votre situation : devis en ligne, ou conseil au 0 805 69 09 69 (appel gratuit), du lundi au vendredi de 9h à 19h.
Sources
- Inventaires des zones humides et réglementation applicable
- Règles de l’art, drainages et gestion des eaux de parcelles
- Normes des études géotechniques et d’eau
